人防预留预埋面广点多,不要遗漏任何一个套管!

周敏

源自| 建筑工程鲁班联盟

人防预留预埋涉及到战时和平时给排水、通风、电气。施工之前要要结合平时、战时图纸、结构图纸一块看,认真分析每一道外墙、临空墙、单元隔墙,仔细研究每一个战时功能房间,不要遗漏任何一个套管。下面就基于工程示例解读,以供大家参考实施。

战时

人防电气预留

施工内容包括:①人防门上预留套管;②防爆波电缆井预留线管;③人防门、门框接地;④暗敷线管密闭处理;⑤防爆按钮。

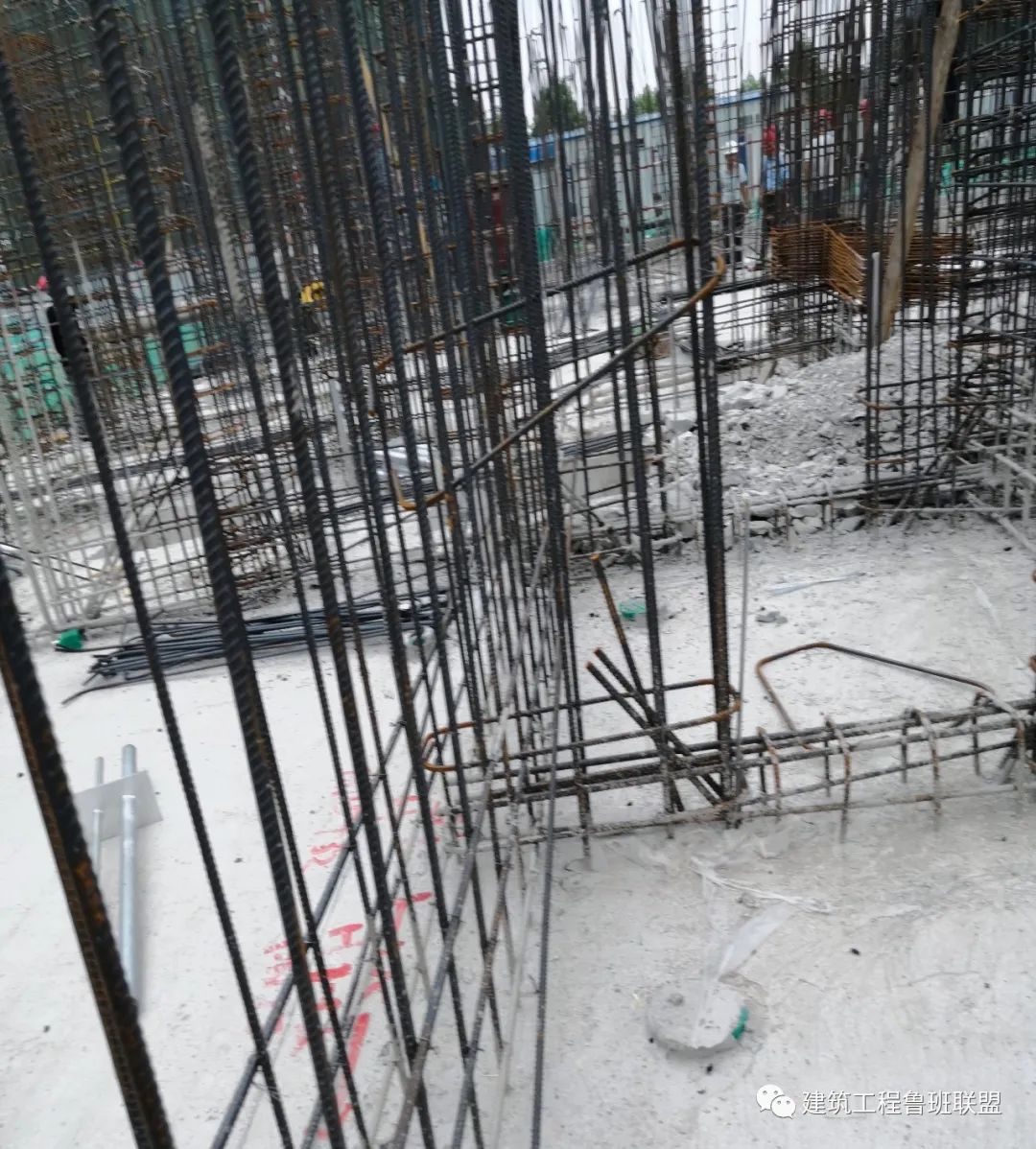

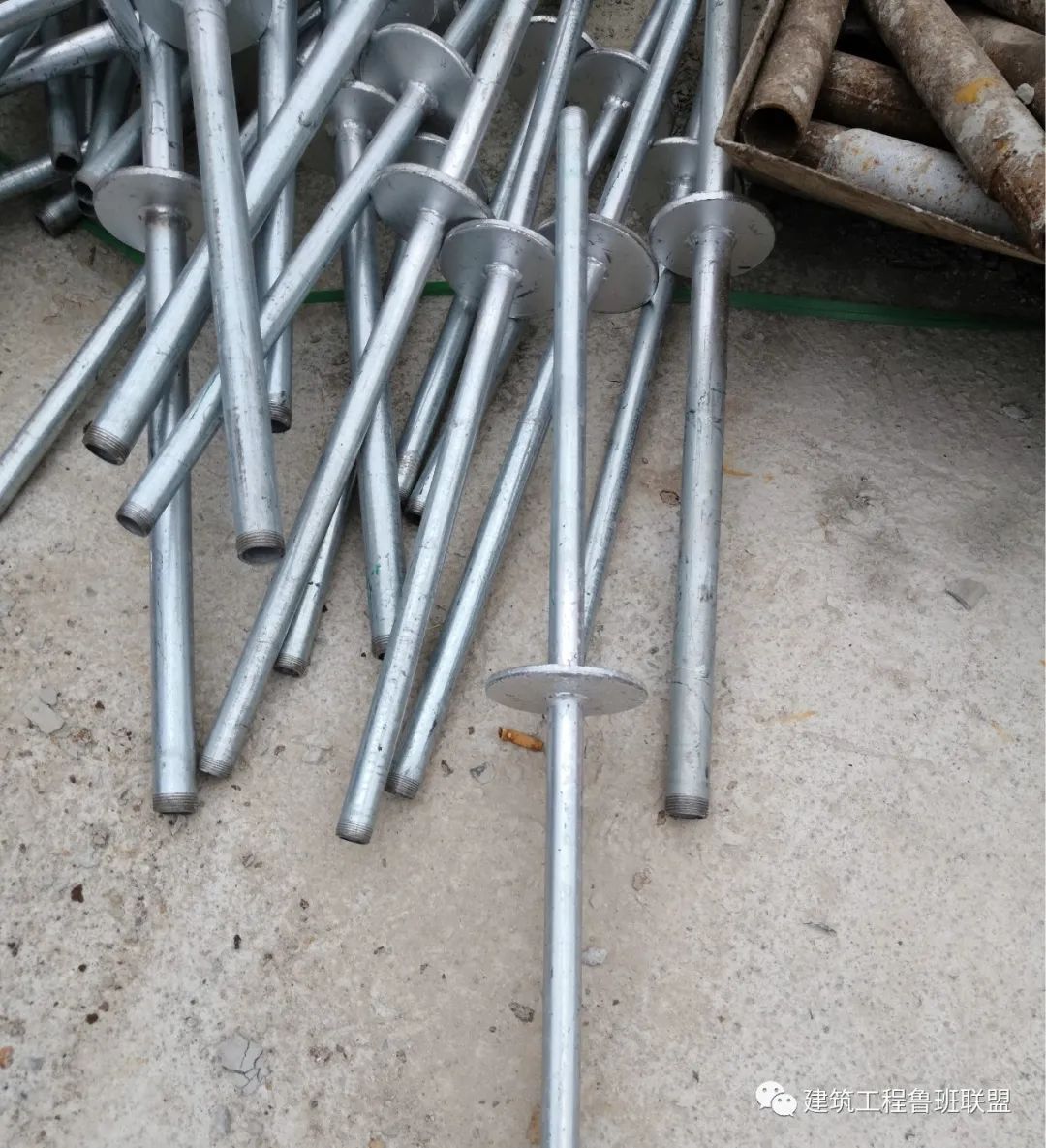

1、人防门上预留套管

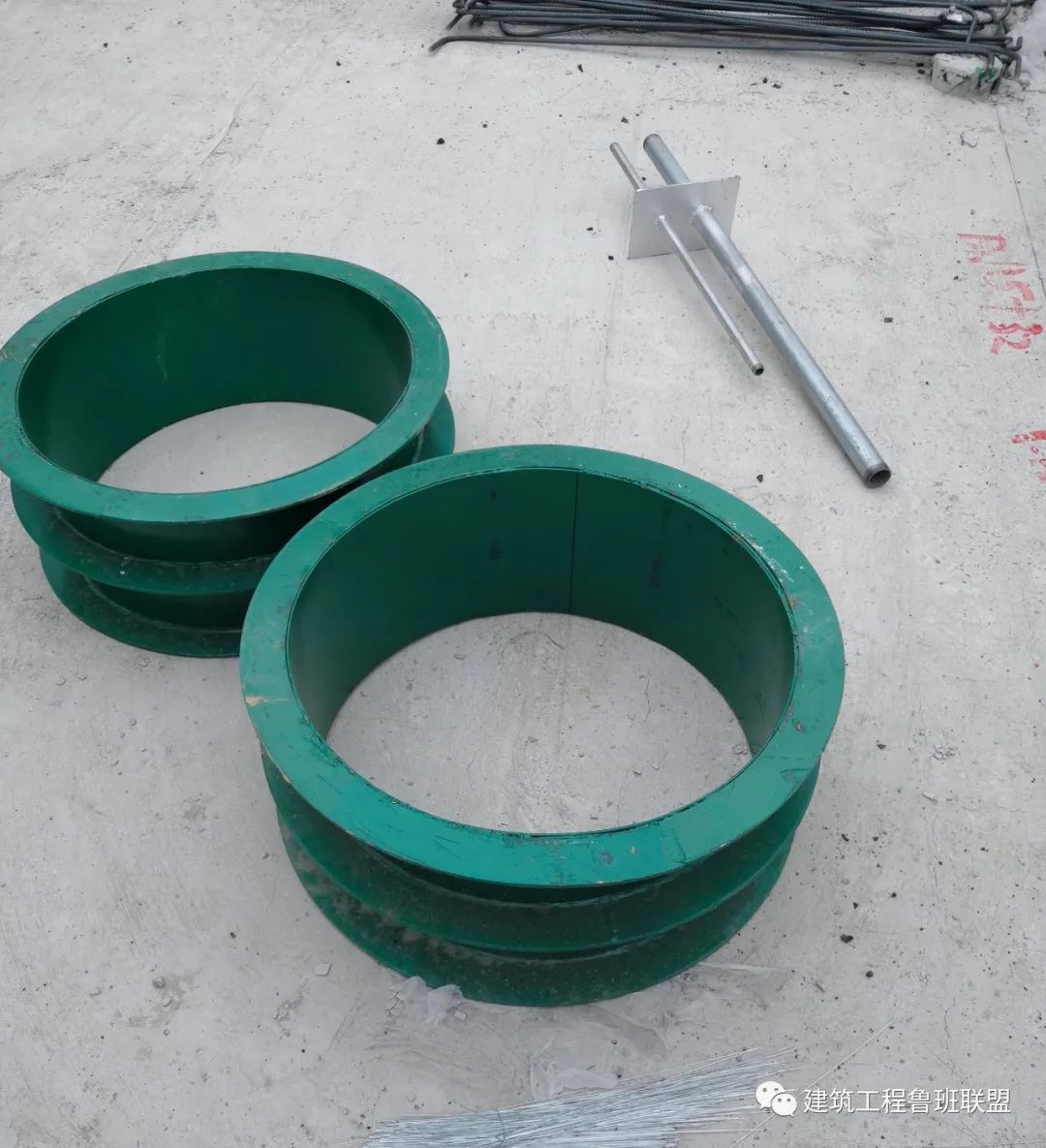

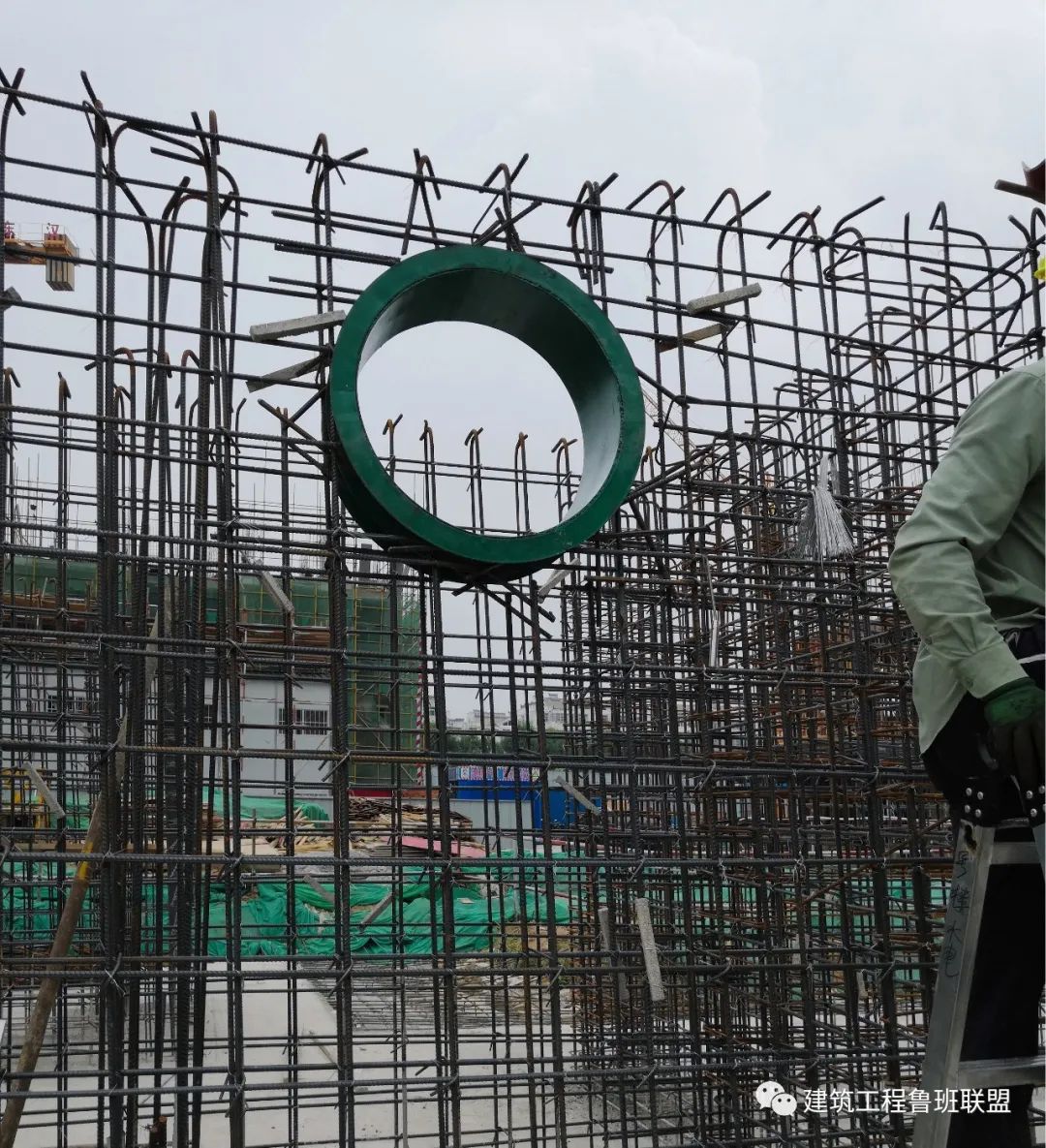

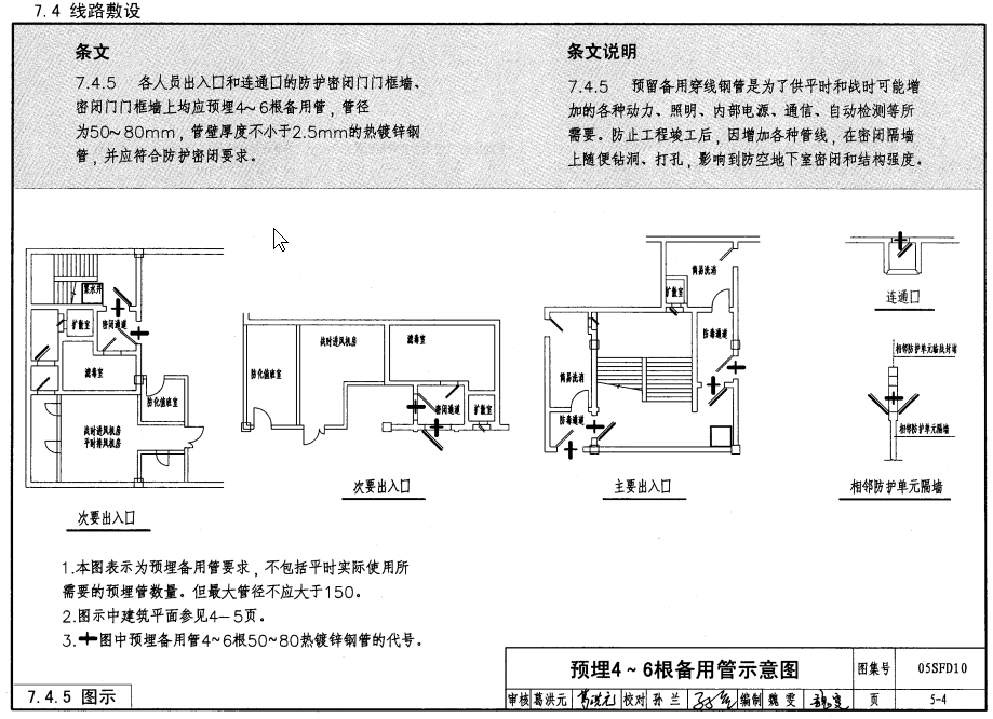

注:出入口、连通口防护密闭门、密闭门门框墙上均应预埋4-6根备用管,管径50-80mm,管壁厚度不小于2.5mm,管材采用热镀锌钢管,并作防护密闭处理。

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

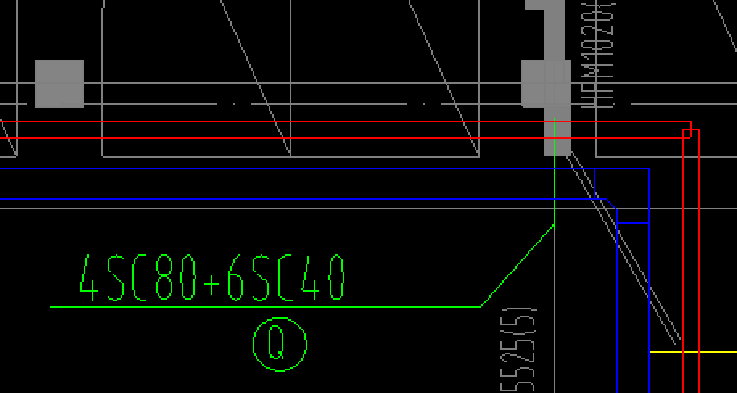

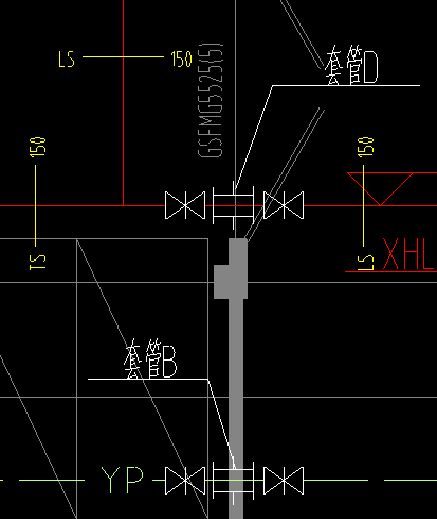

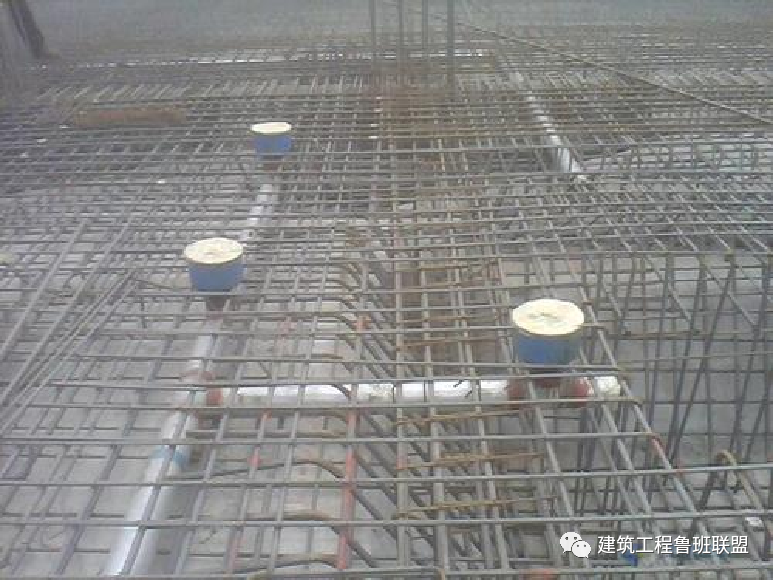

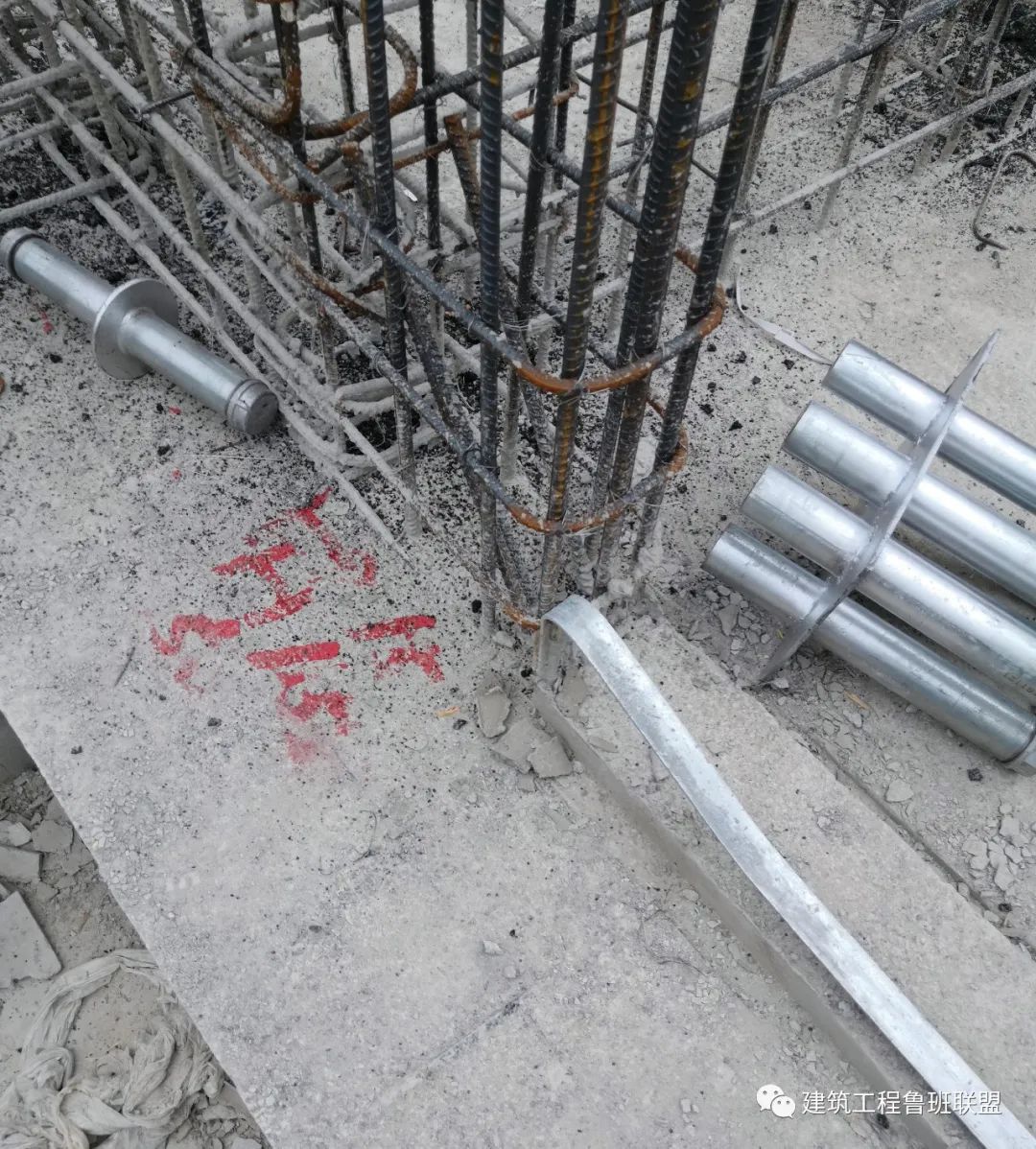

战时通道密闭门上预留6根DN50穿线管

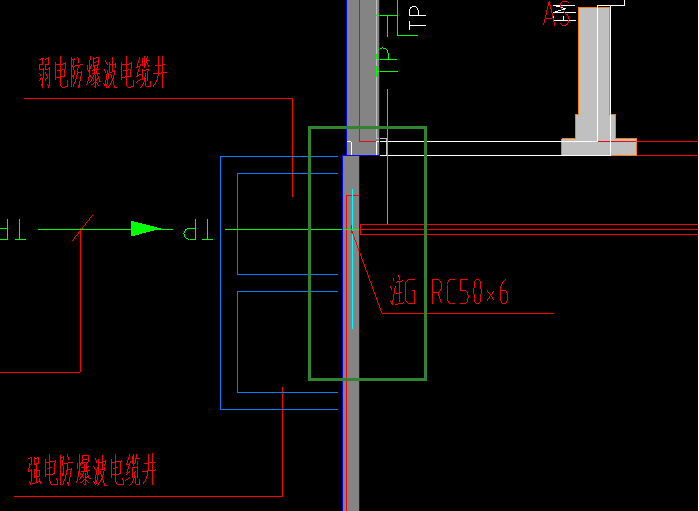

2、防爆波电缆井预留线管

室外进线应设置防爆波电缆井,防爆波电缆井宜设置在紧靠外墙外侧。除留设计需要的穿墙管数量外,还应留4-6根备用管,以备扩展。

人防预留预埋面广点多,不要遗漏任何一个套管!

3、人防门、门框接地

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

4、暗敷线管密闭处理

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

5、防爆按钮

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防通风预留

施工内容包括:①密闭通道的气密测量管;②压差测量管;③穿墙通风管。

注意要点:数量;位置、标高;管径大小;长度;做法。

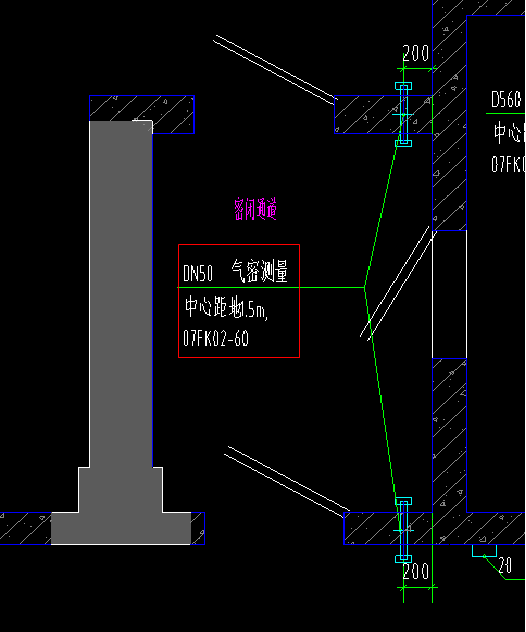

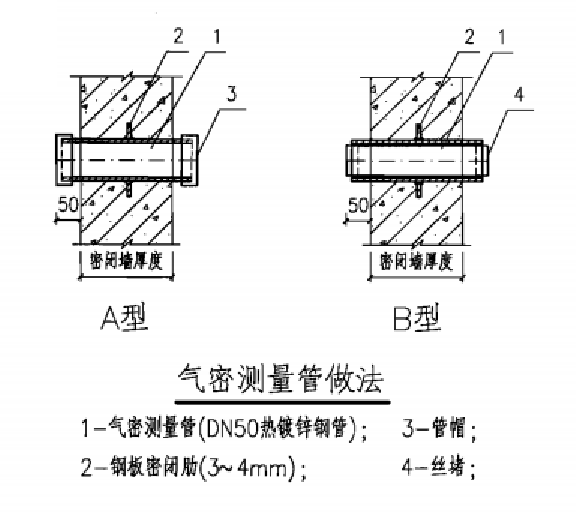

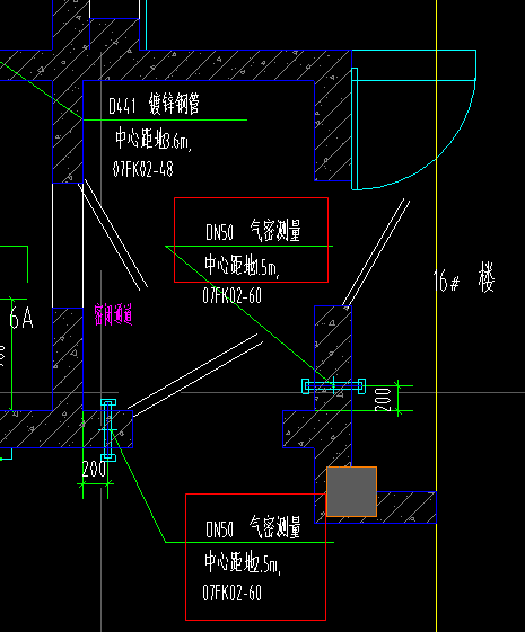

1、气密测量管

出墙5cm,两端套丝、封堵。

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

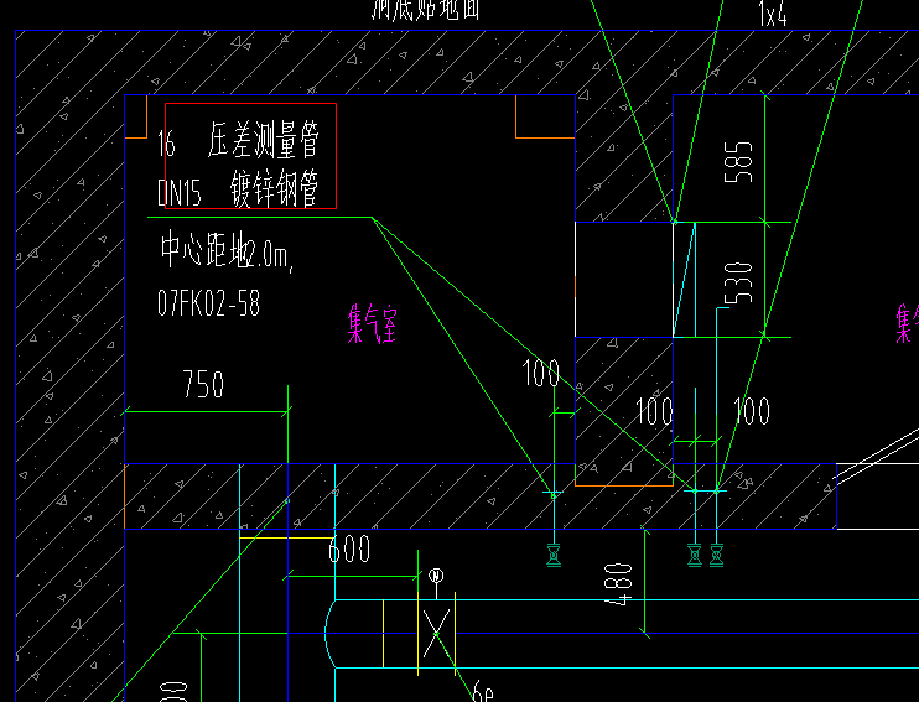

2、压差测量管

出墙5cm,两端套丝、封堵。

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

3、穿墙通风管

应采用2-3mm后的钢板焊接成型。

人防预留预埋面广点多,不要遗漏任何一个套管!

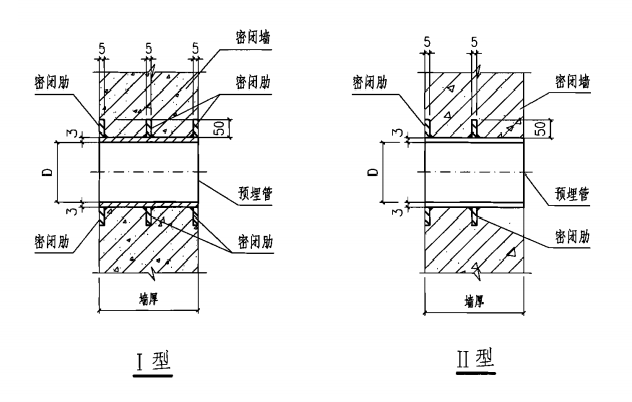

注:套管可出墙10cm,也可与墙平齐做密闭肋。

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

第一种做法:与墙平齐做密闭肋

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

第二种做法:出墙10cm

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防给排水预留

施工内容包括:①防爆地漏;②管道穿密闭墙。

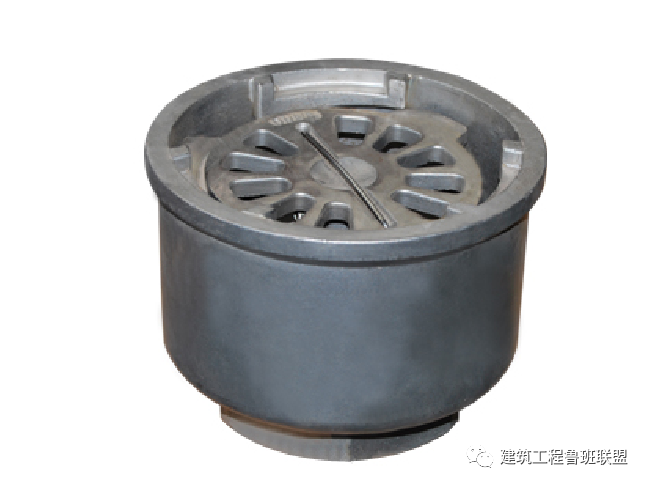

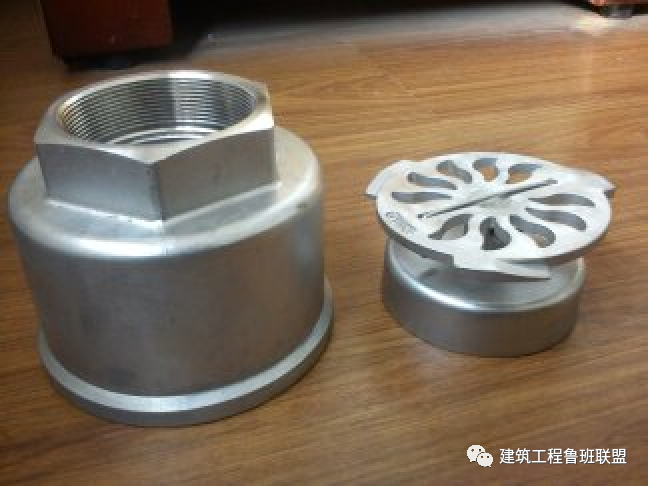

1、防爆地漏

注意要点:资料;低于建筑成活面5-10mm,排水管为镀锌钢管,丝接。

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

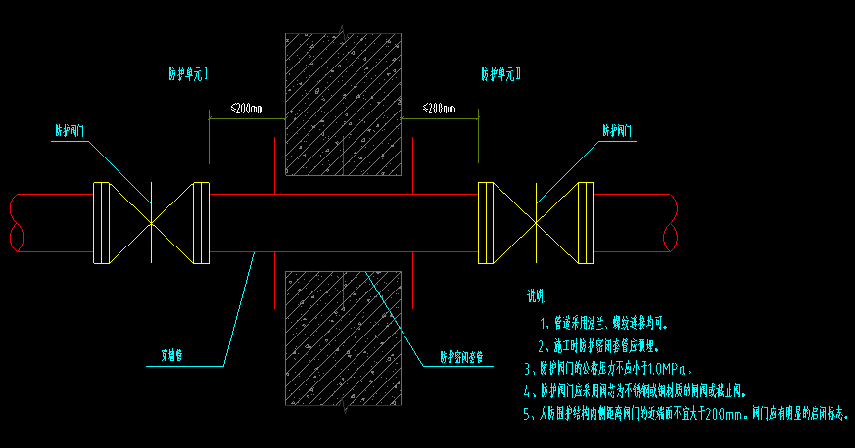

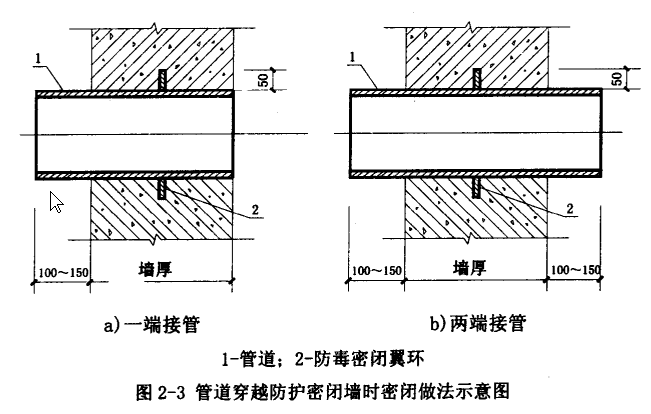

2、管道穿密闭隔墙处理

第一种:管道穿防护单元密闭隔墙

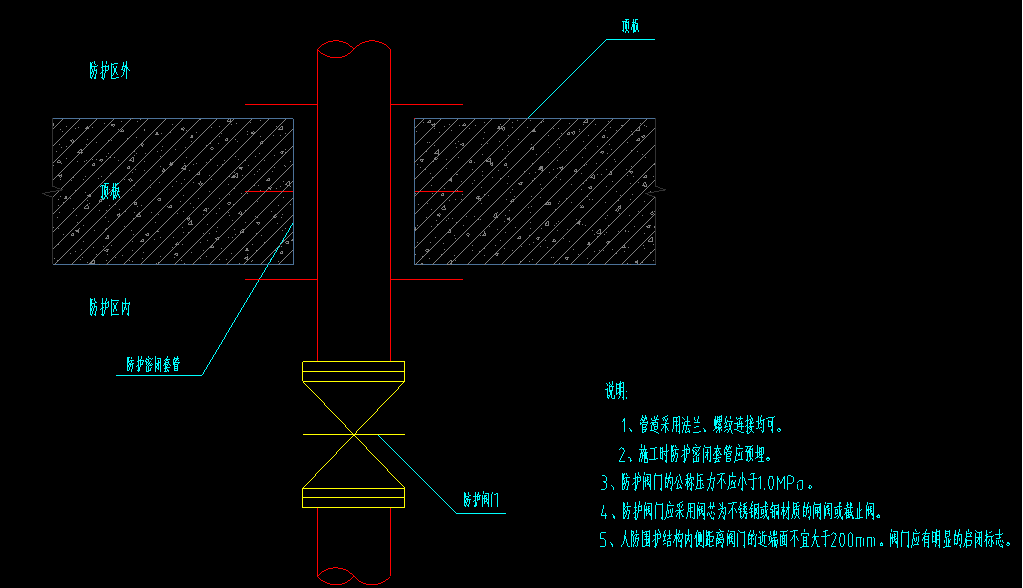

防护区内加阀门

人防预留预埋面广点多,不要遗漏任何一个套管!

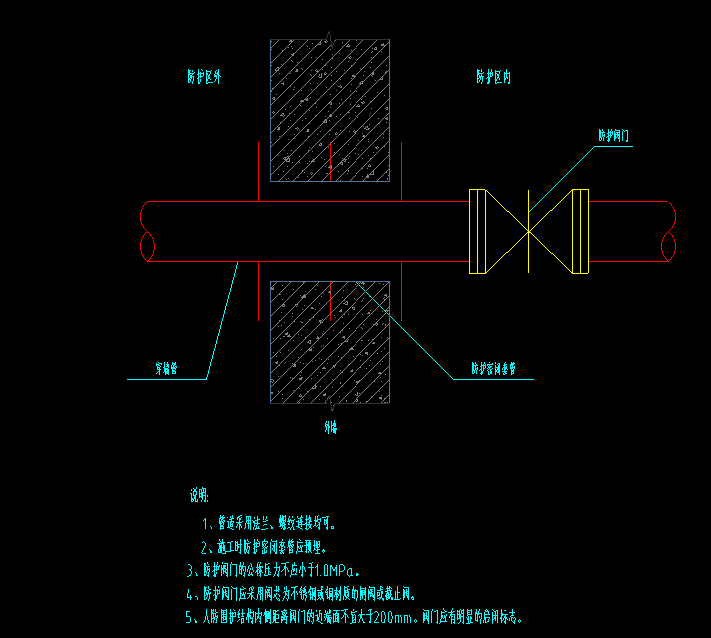

第二种:管道穿防护单元密闭隔墙

两端都加阀门

人防预留预埋面广点多,不要遗漏任何一个套管!

第三种:管道穿外墙

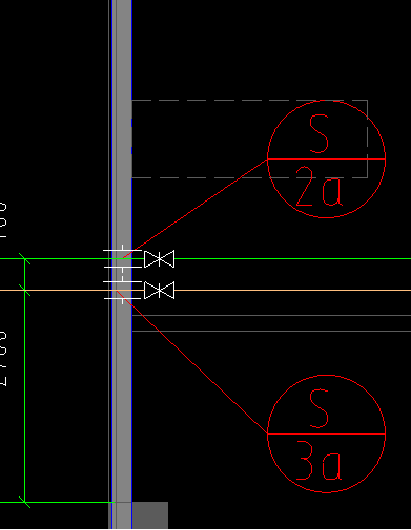

防护区内侧加阀门

人防预留预埋面广点多,不要遗漏任何一个套管!

3、战时给排水密闭墙预留套管

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

平时

电气

主要是桥架穿单元隔墙、线管穿外墙或者临空墙的套管预留预埋。

人防预留预埋面广点多,不要遗漏任何一个套管!

给排水

压力排水、消防、喷淋主管穿单元隔墙和临空墙、外墙等套管预留预埋。

人防预留预埋面广点多,不要遗漏任何一个套管!

人防预留预埋面广点多,不要遗漏任何一个套管!

通风

平时通风风管不得穿越人防临空墙、单元隔墙。当平时风管进入密闭隔墙时,应在墙体内按规定埋设预埋件,且必须有平战转换措施。一般设计人防防护单元和防火单元是重叠的,所以平时风管一般不会穿越人防密闭墙。

人防预留预埋面广点多,不要遗漏任何一个套管!

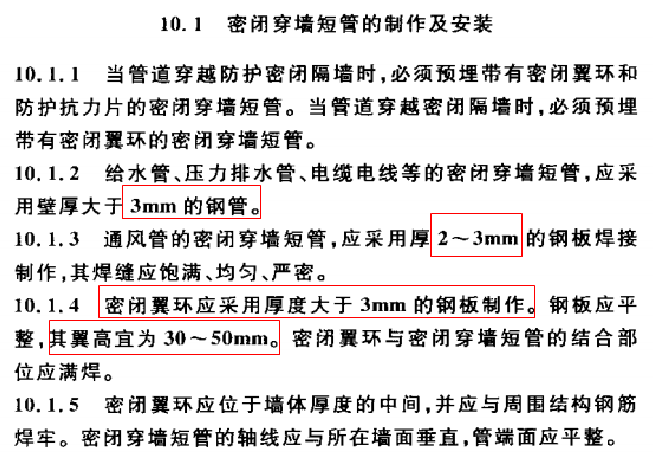

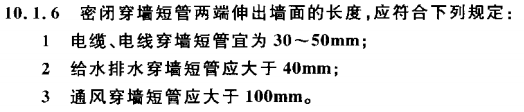

预留套管要求GB50134-2004:

人防预留预埋面广点多,不要遗漏任何一个套管!

注意:套管与翼环验满焊,套管内外侧除锈,内测刷防锈漆两道,模板拆除后,外露的套管要刷防锈漆保护。

人防预留预埋面广点多,不要遗漏任何一个套管!
